寝屋川北部地下河川 城北立坑築造工事

施工状況

2026年1月進捗状況

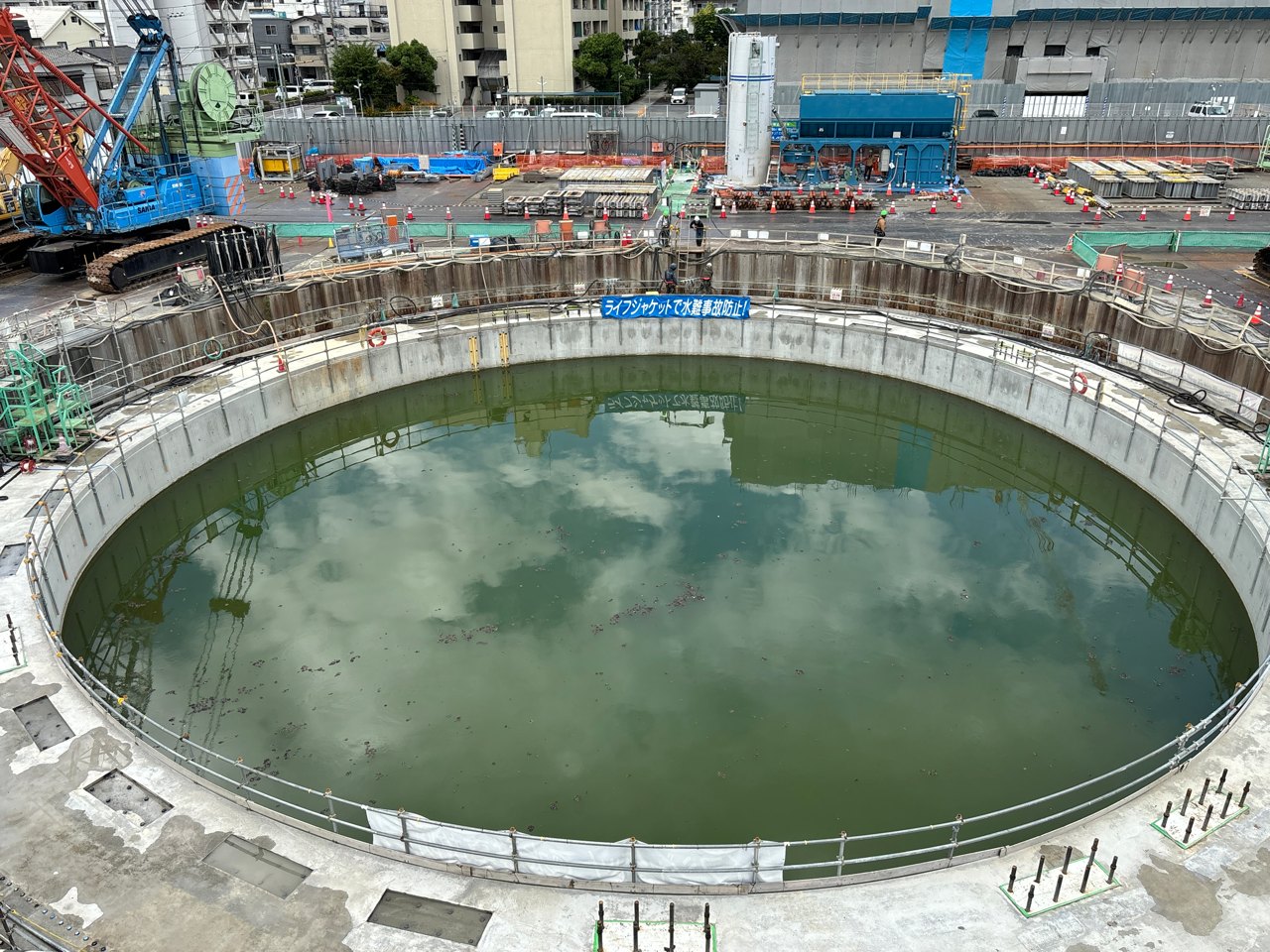

水中コンクリートを打設しました。

直径28m 高さ12mです。

これでケーソン躯体の下底が出来ました。

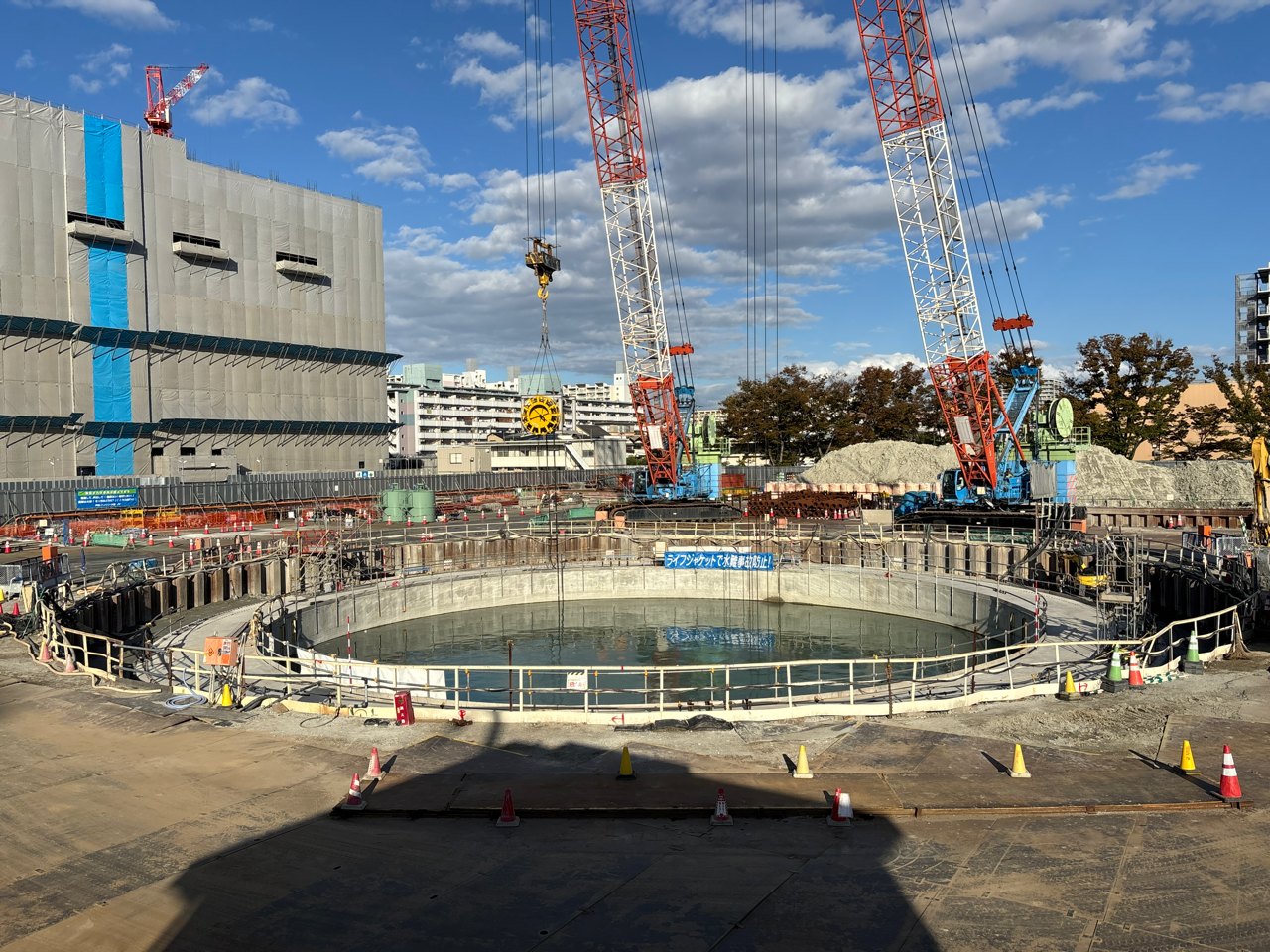

DCP PHOTO

記事公開日:2026年2月5日

2025年12月進捗報告

水中コンクリート試験打設用構台を設置しました。

来年より水中コンクリート打設に向けて試験施工を行います。

DCP PHOTO
記事公開日:2026年1月8日

2025年11月進捗状況

11月はケーソン内部のスライム処理を行いました。

12月より水中コンクリート打設を行う予定です。

DCP PHOTO
記事公開日:2025年12月1日

2025年10月進捗状況

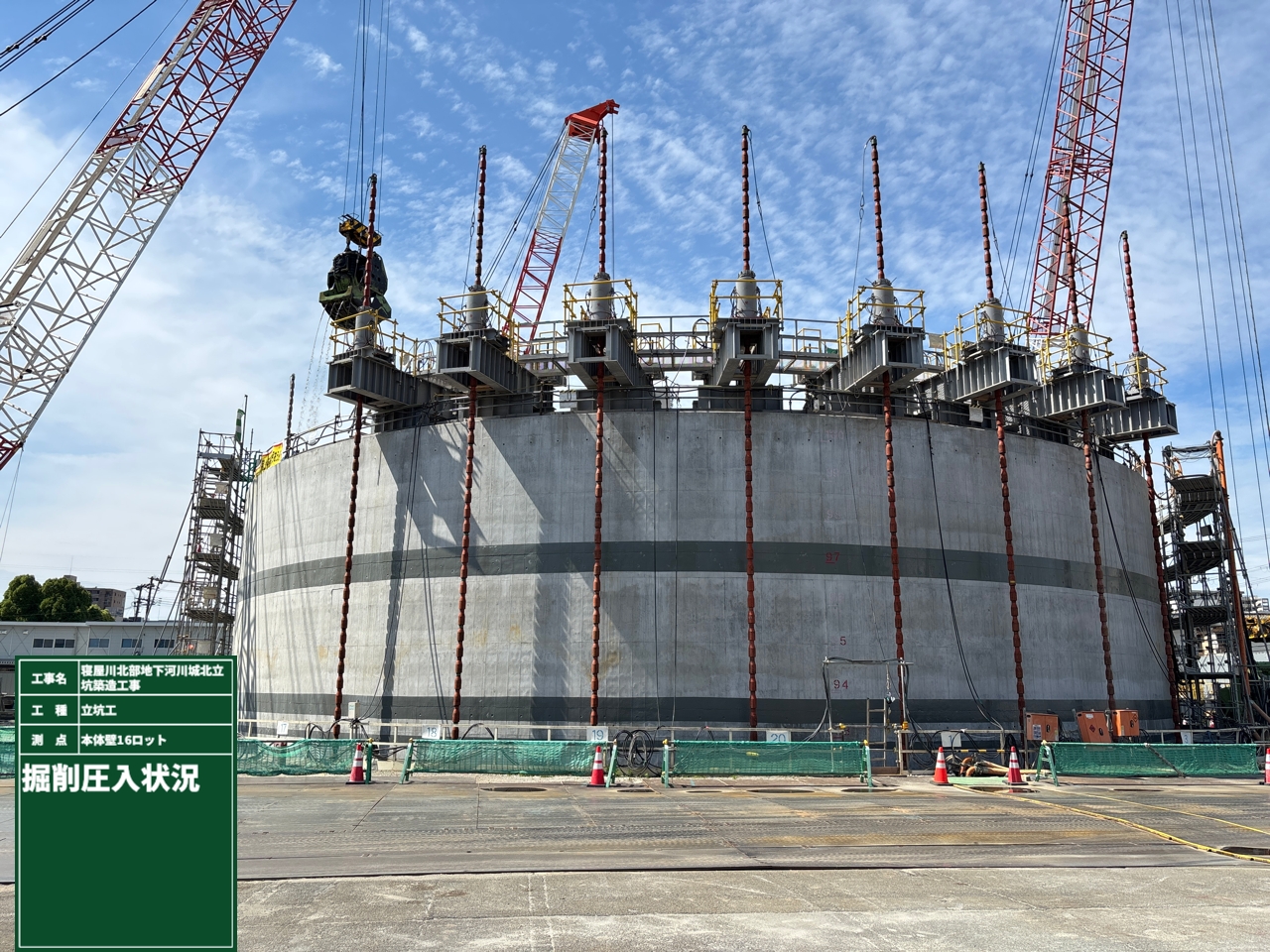

DCP PHOTO

ケーソンが安定するようにケーソン外周にコンタクトグラウトを注入しました。

来月は水中コンクリート打設に向けての準備工が主となります。

記事公開日:2025年10月30日

2025年9月進捗状況

ようやくケーソン本体が圧入沈設完了しました。

沈下深さ102mに達しました。

ケーソン周面をグラウト注入して躯体が沈まないように固めます。

DCP PHOTO

記事公開日:2025年9月29日
